在江西省粮食产量领先的鄱阳县,高标准农田建设过程中出现的一些问题开始引起关注。

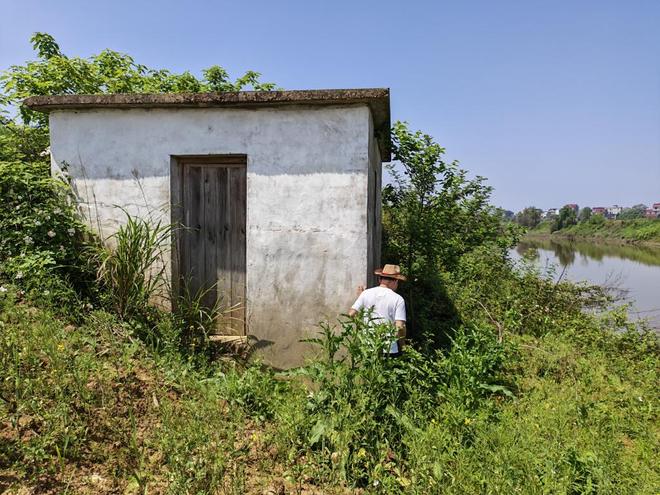

鄱阳县饶埠镇天堂村的一个提灌站已被废弃闲置。
今年4月中下旬,为了调查群众反映的问题,记者实地探访了鄱阳县的多个乡村,发现了一些高标准农田项目存在质量问题和维护不足的情况。
据悉,在2021年建成的一些提灌站在饶埠镇内由于设计不当、设备缺失或管护不力而未被使用。当地官员证实,目前这些设施中真正能够使用的不到一半。
自2017年起,鄱阳县利用中央和省级财政拨款的总计约28.5亿元资金,在全县范围内建设了超过97万亩高标准农田。
鄱阳县农业农村局表示,经过排查已发现446个问题,并计划在年底前完成整改。同时,县政府还准备投入四千多万元来解决这些问题。
在整治过程中,一些承包商和官员之间的不当行为也浮出水面。多名公职人员透露,近期一名负责农田建设项目的商人已被带走调查,而两名曾分管高标准农田建设的政府官员也在接受审查。
现场观察:提灌站闲置,村民质疑水渠作用
鄱阳县位于上饶市西部、鄱阳湖东岸,素有“鱼米之乡”的美誉。

桥南村的一位村民正在田间插秧。
在距离县城约40公里的饶埠镇,2021年新建了超过一万五千亩高标准农田。记者在该镇乐安河和岭港河流域看到,大片稻田已经种上了早稻秧苗。沿途可见一些提灌站泵房涂有白色墙漆。

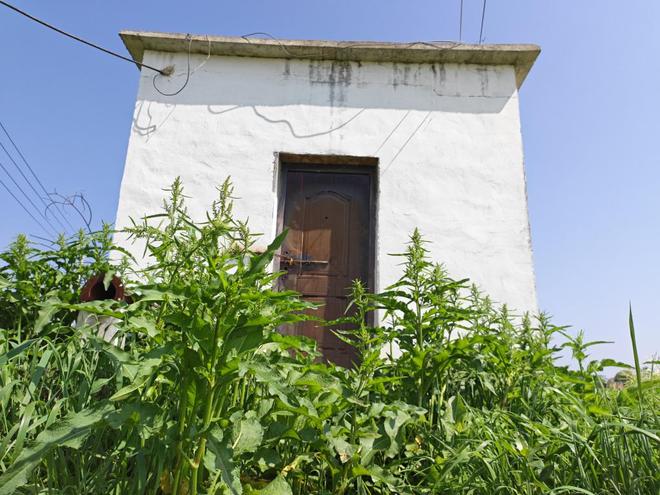

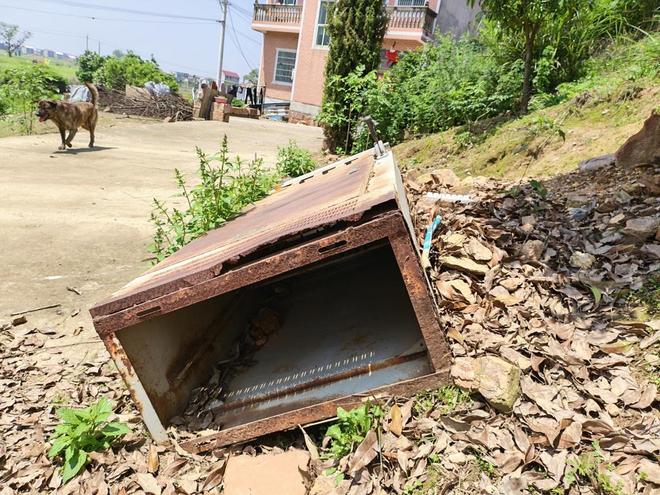

天堂村关外组的村民表示,他们在2021年新建的一个提灌站在建成后不久即被盗走设备,至今无法抽水灌溉。
“我们已经向上级反映过多次但没有得到回复。”村民徐清生说,“所以我们只好自己买小水泵进行灌溉。”

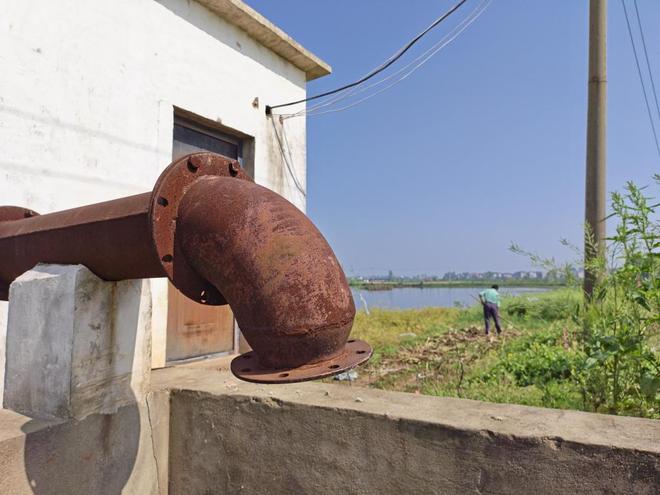

在天堂村的另一个废弃提灌站旁杂草丛生,泵房前的取水管道距离河边有十多米远。
提灌站在农田灌溉中发挥着关键作用。它们从水库、河流等水源抽取灌溉用水,但目前许多地方却处于闲置状态。
户外村欠头组的提灌站建于五年前,用以灌溉周边一百多亩高标准农田,但在建设完成后一直没有安装任何设备。
4月24日,记者联系了户外村村支书徐裕勇。他承认该设施可能未接通电源且无相关设备,承诺会尽快整改。

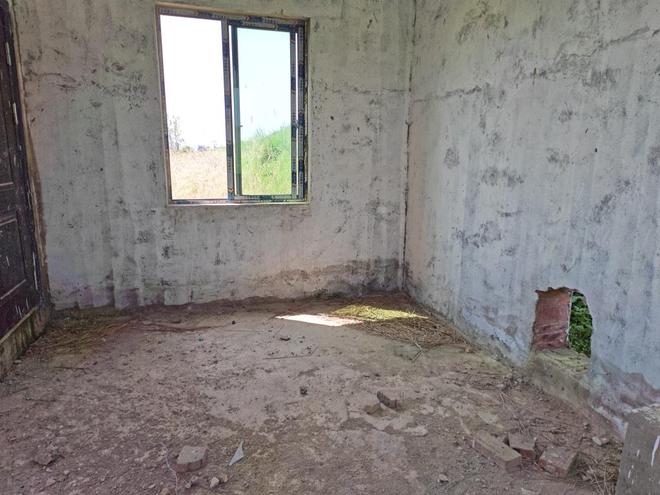

在户里村钱家渡组的提灌站内,只有小型电气控制柜而缺少电动机等重要部件,这表明项目还未完成。
舒埠村富湾组附近有两个提灌站闲置了十多年。泵房内部没有安装任何机器设备或电线。
附近的村民介绍,在“田园化”工程中,虽然购买了相关设备但并未进行安装,之后老板便不知所踪。
舒埠村委会的工作人员舒昌凑解释说,富湾组提灌站未配备电力设施是因为用电问题没有解决,“要立户需要找供电公司的第三方公司,费用不菲。”

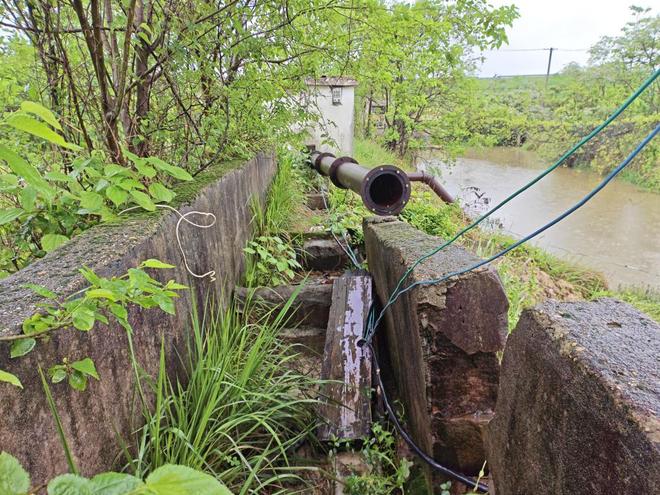

现场还发现一些主渠毁坏严重的情况。在乐丰镇塘头村,记者看到一个多年前建设的提灌站由于这一原因而失去灌溉功能。
2026年2月,鄱阳县开始对高标准农田建设项目进行摸排,并发现了各种问题:包括工程质量、建后管护等共计446个。

鄱阳县农业农村局表示,今年年底前必须完成整改。丰俊伟介绍称,在调查过程中发现的违规违纪等问题将及时移交相关部门处理。
近日鄱阳县多名干部证实,胡万四被带走调查后,原副县长张敏和原副局长杨东分别于今年4月接受纪检监察机关审查。
鄱阳县农业农村局的一位官员说,从2017年开始,张敏担任县“高标办”主任,而杨东则在2019年至2022年期间分管高标准农田建设工作。
与此同时,鄱阳县正在积极推进高标准农田灌溉提升工程实施方案,并计划投入一千六百万元用于建后管护及三千万元修复受损农田。

此次整改将有助于查找制度缺陷和管理漏洞,建立长效工作机制。鄱阳县农业农村局表示,他们将继续努力解决这些问题,确保高标准农田建设项目的顺利实施。

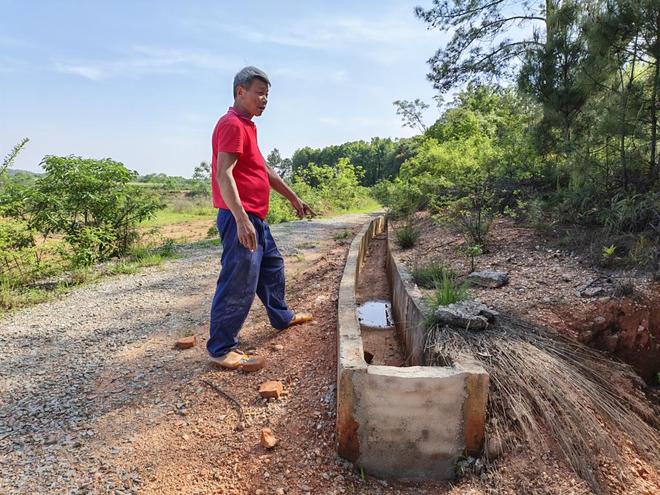

在蔡家村当了十多年村民小组长的蔡根火,带着记者到山边找到“问题水渠”。这条混凝土水渠宽约70厘米,长约三四百米,下方是成片的稻田。蔡根火介绍,由于这条水渠比前面来水的渠道位置更高,导致多年来无法连通进水。
“前面的水根本流不过来。”这位老组长说,当年的水渠建设花了“冤枉钱”,“成了摆设”。
原因剖析:部分工程有质量问题,建后管护也不到位
饶埠镇蔡家村在2025年遭遇了严重旱情,除了降雨少,水利灌溉设施不完善是重要原因。
影子调查队记者在蔡家村采访发现,因为缺乏灌溉,一些原来种植水稻的农田变成了旱地,村民在上面种植花生等经济作物。当地有少量农田还被撂荒了。
“像这两边,以前都是良田,大部分都改成旱地了。”正在地里种花生的一位村民说。

蔡家村的一些农田因无法灌溉变成旱地,村民在上面种植花生。
4月20日,饶埠镇人大主席张常争向澎湃新闻介绍,据他了解,蔡家村建成的高标准农田约2300亩,因为地势、灌溉等原因,目前未种植水稻的农田“大概八百多亩”;另外,出现撂荒的面积有一二十亩。目前正对蔡家村的高标准农田建设情况进行整治,下一步除了完善水利设施,还将对撂荒土地进行培肥,推进复耕复种。
据张常争介绍,2021年饶埠镇有12个村建设了高标准农田,当时建了十多个提灌站。“目前能用的,不足一半。”张常争说,这些提灌站不能正常使用,主要原因包括设备被盗、设计不合理等,“比如天堂村的那个提灌站,形同虚设;户外村的提灌站也长期搁置,选择的地点就不适合提灌,建起来了也达不到提灌效果。”
2025年,饶埠镇遭遇严重的干旱。一些提灌站无法正常使用,镇政府只好出资掘建了30口基井,组织村民利用小水泵抽水抗旱。
2026年2月,根据鄱阳县的统一部署,饶埠镇对高标准农田建设的问题进行摸排梳理。“主要是工程质量和建后管护的问题,我们正在组织整改。”张常争说,今年年底之前“必须完成整改”。
高标准农田建设的问题,不仅仅出现在饶埠镇。在乐丰镇塘头村,记者看到,一个多年前建设的提灌站,因为主渠毁坏严重而失去灌溉功能,去年只好在旁边又建了一个提灌站。

乐丰镇塘头村的一个提灌站因主渠毁坏被废弃。
近日,记者从鄱阳县农业农村局了解到,经过对2017年以来高标准农田建设情况的摸排调查,全县28个乡镇不同程度出现问题;目前共排查发现问题446个,包括工程质量、建后管护、设计不合理等,其中涉及工程质量的问题有239个。
专项整治:如何打通农业灌溉“最后一公里”?
高标准农田建设愈来愈受到重视,作为农业大县的鄱阳也在发力。
鄱阳县农业农村局党组成员、分管高标准农田建设的丰俊伟向澎湃新闻介绍,2017年之前,相关部门在鄱阳县组织建设高标准农田约30万亩。2017年至2025年,鄱阳县投入资金28.5亿元——来自中央和省级财政拨款,以县高标办(县农业农村局)为一级法人、各乡镇政府为二级法人,在28个乡镇陆续建设高标准农田,共计97.74万亩。
近年来,鄱阳县粮食产量每年超过20亿斤,占粮食播种面积近一半的高标准农田发挥重要作用。不过,农田项目建设已出现隐忧。
2025年,中央巡视组巡视江西,反馈意见中包括“部分高标准农田建设质量不高、管护欠佳”。2026年1月,江西省动员部署整改工作。此后,鄱阳县成立工作专班,对2017年以来高标准农田建设项目开展专项整治。

鄱阳县农业农村局成立的专项整治办公室。
丰俊伟介绍,调查摸排出来的446个问题中,工程质量、建后管护这两类问题分别由施工单位和乡镇“认领”,在今年年底前完成整改。2017年以来陆续建设的97万多亩高标准农田,根据不同的标段,由52家施工单位建设,进行土地平整并建设泵房、沟渠、涵管、下田板等。该项目的专项资金为每亩农田3000元。扣除设计、监理、审计等服务管理类费用,“到田间地头的工程费用,大概是每亩2200元至2400元。”
目前暴露出来的工程质量问题如何监督整改?丰俊伟称,虽然2025年以前的项目基本上已完成验收,但各标段项目至少还保留部分质量保证金。
同时,鄱阳县开展高标准农田建设专项整治时,要求对工作中发现的违规违纪等腐败问题,及时移交相关部门查处。此后,农田建设工程的承包商胡万四被相关部门带走调查。
胡万四是鄱阳县饶丰镇人,曾在2017年承揽“1标段”(乐丰镇)的高标准农田建设项目。该标段的中标单位为浙江省第一水电建设集团,但实际施工负责人是胡万四。
近日,鄱阳县多名干部向澎湃新闻证实,胡万四被带走调查后,今年四月,原鄱阳县副县长张敏、原鄱阳县农业农村局副局长杨东,分别接受纪检监察机关的审查调查。
鄱阳县农业农村局一名干部告诉澎湃新闻,2017和2018年,作为分管高标准农田建设的县领导,张敏兼任鄱阳县“高标办”主任,杨东是副主任;2019年至2022年期间,杨东担任鄱阳县农业农村局副局长,分管高标准农田建设。
如今,鄱阳县关于高标准农田建设的整治、整改工作,仍在进行中。
张常争介绍,饶埠镇已将无法正常使用的8个提灌站,列为向县里申报“最后一公里”项目的内容。据了解,鄱阳县农业部门正全面梳理“有渠无水”“有水不通”“灌溉效率低”等突出问题,形成县级灌溉“最后一公里”项目清单,并已制定高标准农田灌溉提升实施方案。
据丰俊伟介绍,鄱阳县财政将按每亩15元的标准,投入1600万元用于高标准农田的建后管护;县财政还计划投入3000万元,用于修复受损农田、解决群众诉求问题。
鄱阳县农业农村局在一份汇报材料中称,将结合此次整改,倒查制度缺陷和管理漏洞,构建长效工作机制。
